Grootschalige projecten · Deeldomein 03
Bezwaar voorkomt u niet. U bereidt het voor — en u tekent de fasering voordat de werf begint.
Wie beslist mee, wie moet geïnformeerd worden, en in welke volgorde kan er gebouwd worden zonder de werking stil te leggen? Deze pagina beschrijft hoe wij stakeholders in kaart brengen, een faseplan opbouwen, de aanbesteding daarop afstemmen en het dossier zo documenteren dat het achteraf verdedigbaar blijft.
In de gewone omgevingsvergunningsprocedure loopt een openbaar onderzoek van 30 dagen, binnen een beslissingstermijn van 105 dagen die oploopt tot 120 dagen wanneer het advies van de omgevingsvergunningscommissie vereist is. Daarna volgt nog een beroepstermijn van 30 dagen. Die termijnen liggen vast; wat u kunt sturen, is met welk dossier u ze ingaat.
Wij benoemen daarom in de volumestudie welke aspecten het meest waarschijnlijk bezwaar oproepen: mobiliteit en parkeerdruk, geluid bij avondgebruik, inkijk, schaduw, lichthinder van de parking, en de vrees dat het gebouw later iets anders wordt dan wat is aangekondigd. Per aspect maken we zichtbaar wat het ontwerp eraan doet en wat het niet oplost.
Wie de buurt pas tijdens het openbaar onderzoek voor het eerst iets toont, vraagt om een reactie op een voldongen feit. Een informatiemoment vóór indiening, met plannen die eerlijk tonen wat er verandert, kost één avond en scheelt gemiddeld veel meer dan één ronde.
30 dagen onderzoek · 105 of 120 dagen beslissing · 30 dagen beroep
De volledige vergunningskalenderFasering
Fasering is een ontwerpopgave, geen planning achteraf.
Bij bijna elk grootschalig project moet de bestaande werking doorlopen. De club speelt haar competitie uit, de bedrijven blijven leveren, het onthaal blijft open, de opvang kan geen maand sluiten. Dat is geen planningsprobleem dat u na het ontwerp oplost. Het bepaalt waar het nieuwe volume op de site landt, waar de werfzone en de werfweg lopen, welke nutsaansluitingen tijdelijk dubbel worden uitgevoerd en welke functies een tijdelijke opstelling verdragen. Wie dat pas na het voorontwerp bekijkt, ontdekt meestal dat de enige logische bouwplaats de huidige parking is — en dan staat u voor de keuze tussen een seizoen zonder parking en een half jaar vertraging.
De volgorde die wij aanhouden is daarom omgekeerd aan de gebruikelijke. Eerst leggen wij vast wat er tijdens de werken moet blijven werken en met welke minimale kwaliteit: hoeveel parkeerplaatsen, welke toegang, welke uren, welk geluidsniveau op welk moment. Die eisen gaan als randvoorwaarde de volumestudie in, naast het programma. Pas daarna tekenen wij de varianten. In de praktijk verwerpt die oefening minstens één variant die op andere punten de beste was, en dat is exact de bedoeling: u ziet wat continuïteit kost voor u ervoor kiest.
Faseplan
Zo bouwen wij een faseplan op.
Vijf stappen, in deze volgorde, en alle vijf vóór het voorontwerp afgesloten. Ze horen bij fase 1 en fase 2 van het traject op de verticalpagina, niet bij de werfvoorbereiding.
01
Wat moet blijven werken
Per functie leggen wij vast wat tijdens de werken door moet lopen en met welke minimale kwaliteit: toegang, parkeerplaatsen, openingsuren, leveringen en aanvaardbaar hinderniveau. Dit is een beslissing van de opdrachtgever, geen aanname van de architect.
02

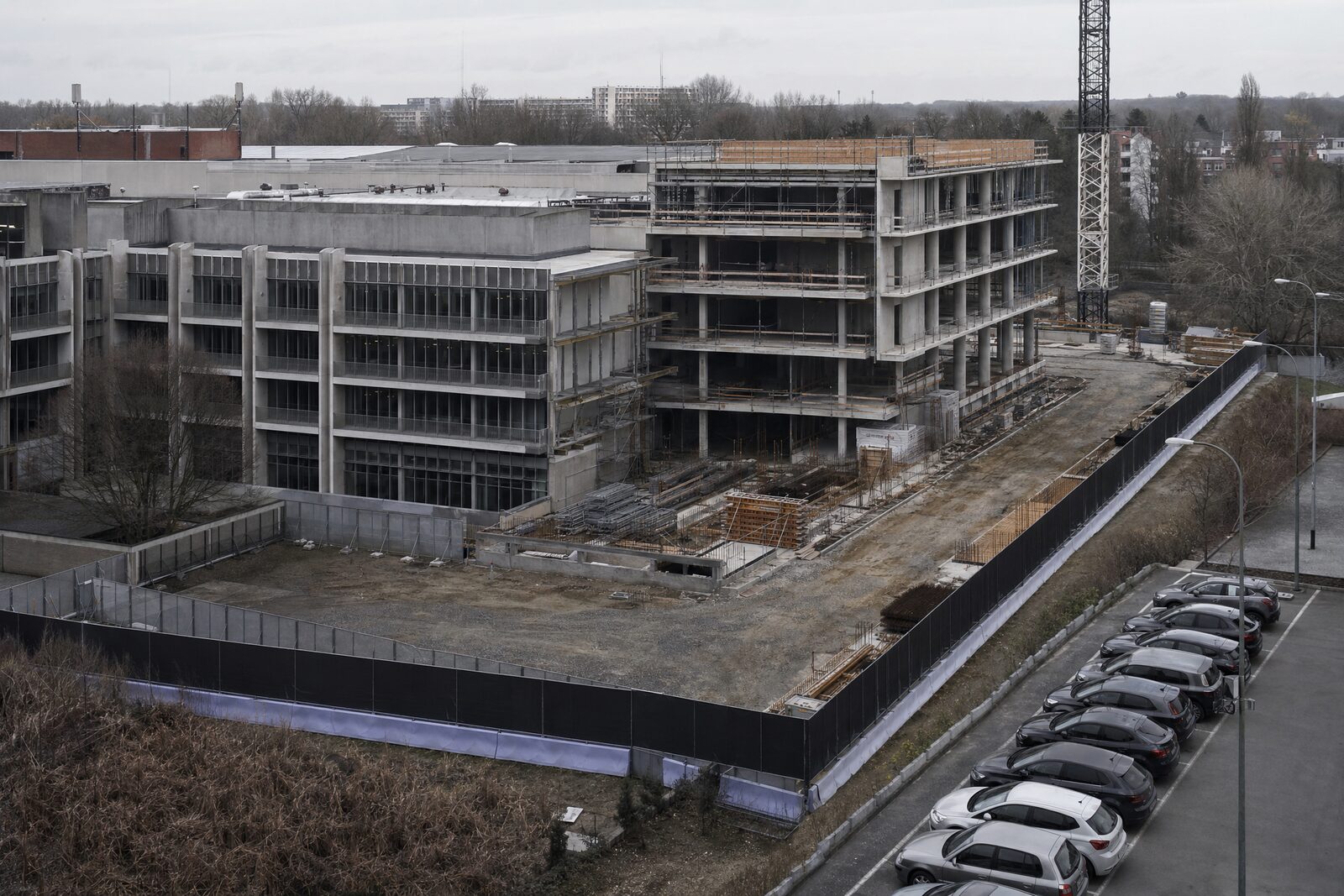

Werfzone, werfweg en opslag
De werf krijgt een eigen inrit, een eigen keerzone en een eigen opslagplaats, fysiek gescheiden van de gebruikersstroom. Waar dat op de site niet kan, is de fasering zelf het ontwerpprobleem — en dan wordt ze in de volumestudie opgelost, niet in het aanbestedingsdossier.
03
Tijdelijke aansluitingen en opstellingen
Welke nutsleidingen tijdelijk dubbel worden uitgevoerd, welke functies naar een tijdelijke opstelling kunnen en welke niet, en wanneer de omschakeling gebeurt. Elke omschakeling is een risicomoment en krijgt een datum, een verantwoordelijke en een terugvalscenario.
04
De meerkost van faseren, apart geraamd
Gefaseerd bouwen kost geld: dubbele werfinrichting, tijdelijke aansluitingen, een tweede opstart, een langere doorlooptijd en minder efficiënte ploegen. Wij ramen die meerkost apart in de volumestudie, zodat een bestuur bewust kan kiezen tussen continuïteit en snelheid.
05
Oplevering per fase
Elke fase wordt afzonderlijk opgeleverd en in gebruik genomen, met een eigen keuring, een eigen brandweeradvies waar nodig en een eigen lijst van opmerkingen. Zo neemt de gebruiker een afgewerkt deel in gebruik in plaats van een bouwplaats met een lint eromheen.
Aanbesteding
Een publiek dossier moet later uitlegbaar zijn.
Traceerbaarheid is geen administratieve last maar de enige bescherming van een bestuur.
Werkt u als gemeente, autonoom gemeentebedrijf, intercommunale of gesubsidieerde vzw, dan verloopt de aanstelling van aannemers onder de wetgeving overheidsopdrachten. Dat betekent dat de selectie, de gunning en elke latere wijziging schriftelijk verantwoord moeten kunnen worden, en dat bij Europees bekendgemaakte opdrachten na de gunningsbeslissing een wachttermijn van 15 dagen geldt voor de opdracht gesloten mag worden. Wij leveren het aanbestedingsdossier, de prijsvergelijking en het gunningsadvies in de vorm die de procedure vraagt, en houden de motivering van de ontwerpkeuzes bij zodat het bestuur ze op elk moment kan overleggen.
Ook bij private opdrachtgevers houden wij dezelfde discipline aan, om een andere reden. Een prijsvergelijking die alleen naar het eindbedrag kijkt, verbergt de verschillen die er echt toe doen: wat elke inschrijver wel en niet heeft meegerekend, welke posten als vermoedelijke hoeveelheid staan, en welke uitvoeringstermijn realistisch is. Wij leggen die verschillen naast elkaar in dezelfde structuur als het beslissingsregister, zodat de keuze voor een aannemer even navolgbaar is als de keuze voor een gevelmateriaal.
Standpunt
De eerste opdracht is niet ontwerpen.
Bij een complex programma is de eerste opdracht beslissen wie beslist. Zolang die vraag openstaat, tekent u varianten die niemand kan goedkeuren, en dat kost u een bouwseizoen. Dat is het enige punt uit dit hele dossier dat niet over architectuur gaat, en tegelijk het punt dat de doorlooptijd het sterkst bepaalt. Op de verticalpagina staat waarom wij dat in elk eerste gesprek zeggen.
Veelgestelde vragen
Wat besturen over het proces vragen.
De vragen die komen zodra duidelijk wordt hoeveel partijen er aan tafel zitten.
Waarom lopen grote bouwdossiers vertraging op?
Zelden door onenigheid, bijna altijd door onduidelijkheid over wie wat mag beslissen. Zolang niet vastligt welke partij beslist, welke adviseert, welke enkel geïnformeerd wordt en welke bezwaar kan indienen, wordt elke gesloten keuze op het volgende overleg heropend. Dat kost geen dagen maar maanden, en het kost ze in de duurste fases, wanneer een wijziging al door tekeningen, ramingen en adviezen is doorgerekend.
Wat staat er in een beslissingsregister?
Per gesloten keuze: de datum, de beslisser, het argument, de verworpen alternatieven en de fase waarin de keuze valt. Meer niet. Het is het saaiste document van het project en het enige waar u twee jaar later nog dankbaar voor bent, want het maakt het verschil tussen een nieuwe discussie en een opzoeking van dertig seconden. Bij publieke opdrachtgevers is het bovendien het stuk waarmee een bestuur zijn keuzes achteraf kan verantwoorden.
Hoe bereidt u het openbaar onderzoek en het buurtoverleg voor?
Door de bezwaarrisico's in kaart te brengen voor het dossier vertrekt, niet erna. In de gewone omgevingsvergunningsprocedure loopt een openbaar onderzoek van 30 dagen binnen een beslissingstermijn van 105 dagen, of 120 dagen wanneer het advies van de omgevingsvergunningscommissie vereist is, gevolgd door een beroepstermijn van 30 dagen. Wij benoemen in de volumestudie welke aspecten — mobiliteit, geluid, inkijk, schaduw, parkeerdruk — het meest waarschijnlijk bezwaar oproepen, en zorgen dat het ontwerp en de toelichting daar een antwoord op geven.
Veelgestelde vragen
Dan komen de vragen over bouwen en verantwoorden.
Kan er gebouwd worden terwijl de bestaande werking doorloopt?
Vaak wel, maar alleen als dat vanaf de volumestudie een ontwerpuitgangspunt is. Het bepaalt waar het nieuwe volume op de site landt, waar de werfzone en de werfweg lopen, welke nutsaansluitingen tijdelijk dubbel worden uitgevoerd en welke functies een tijdelijke opstelling verdragen. Wie dat pas na het voorontwerp bekijkt, ontdekt meestal dat de enige logische bouwplaats de huidige parking is.
Wat verandert er als de opdrachtgever een publieke overheid is?
De besluitvorming wordt traceerbaar in plaats van informeel. Onder de wetgeving overheidsopdrachten moeten de selectie, de gunning en elke latere wijziging schriftelijk verantwoord kunnen worden, en bij Europees bekendgemaakte opdrachten geldt na de gunningsbeslissing een wachttermijn van 15 dagen voordat de opdracht gesloten mag worden. Wij leveren de dossierstukken in de vorm die de procedure vraagt en houden de motivering van ontwerpkeuzes bij, zodat het bestuur ze later kan overleggen.
Volgende stap
Terug naar het geheel, of meteen naar uw dossier.
Deze pagina behandelt één deeldomein. De vijf fases waarin wij een grootschalig project van programma tot oplevering brengen, de volledige vergunningskalender en wat wel en niet in het ereloon zit, staan op de verticalpagina. De twee andere deeldomeinen gaan over de zaal zelf en over de functies die er rond komen.
Grootschalige projecten
De vijf fases, de vergunningskalender, de kostenlogica en het volledige overzicht van deze vertical.
Naar de verticalpaginaSportinfrastructuur
Speelveldmaten, vrije hoogte, sportvloer, verlichting, tribune-evacuatie en de normen die uw zaal homologeerbaar houden.
Lees verderGemengde programma's
KMO-units, horeca, kantoren en opvang op één site: stromen scheiden, akoestiek, compartimentering en dubbelgebruik.
Lees verderZit uw dossier vast op een beslissing, of weet u nog niet of u gefaseerd moet bouwen? Leg het ons voor. Op het contactformulier voor grootschalige projecten vragen wij zes dingen, waarvan er drie verplicht zijn: het programma, de betrokken stakeholders en of er gefaseerd gebouwd moet worden. U krijgt binnen vijf werkdagen antwoord.
